ООО «БилдЭкспо» осуществляет все подключения к инженерным сетям МВЦ «Крокус Экспо», а именно: подключение к трубопроводам подвода воды, канализации, магистрали сжатого воздуха и подключение к электрическим сетям. После проверки состояния сантехнического и компрессорного оборудования, а так же состояние электрических соединений на стенде, компетентными сотрудниками ООО «БилдЭкспо» осуществляется подключение самостоятельных застройщиков и экспонентов к инженерным сетям МВЦ «Крокус Экспо».
Требования ООО «БилдЭкспо», при подключении к инженерным сетям МВЦ «Крокус Экспо»
Подключение к энергоснабжению:

Подключение электрооборудования Участников Мероприятия к источнику электроснабжения производится с использованием пятипроводного электрического кабеля соответствующего нагрузке сечения. Для стендов самостоятельной застройки электрический кабель предоставляет Застройщик стенда (Участник Мероприятия), его длина должна быть не менее 30 п.м. Длина электрического кабеля Застройщика (Участника) около точки подключения к источнику электроснабжения не должна превышать 1,5 метра. Излишки электрического кабеля Застройщик (Участник) должен убрать у себя на стенде, либо обрезать их, в противном случае в подключении будет отказано. Все электрические кабели, подключаемые на ШРП, должны быть обжаты наконечниками (гильзами). При подключении электрооборудования Застройщика (Участника) к электрическим разъемам в лючки павильона, он должен при себе иметь ответные части (вилки) электрических разъемов следующего образца:

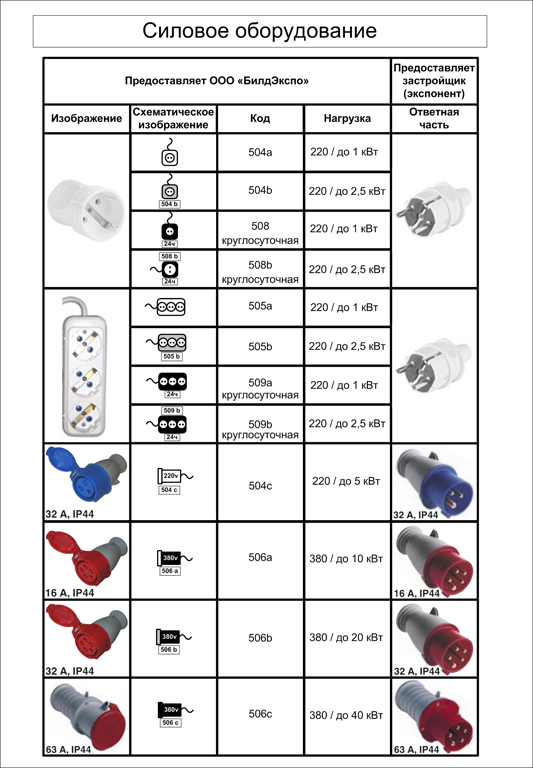

Павильон №1 – 32А и 63А типа ABB;
Павильон №2 – 1 этаж 125А типа ABB, 2 этаж 63А типа ABB;
Павильон №3 – 1 этаж 63А типа ABB, 2 этаж 125А типа ABB, 3 этаж (зал №20) 63А типа ABB.
Подключение электрооборудования Застройщика (Участника), заявленная мощность которого, свыше 60 кВт (одной точкой), происходит к шинам ШР МВЦ «Крокус Экспо», в этом случае Застройщик (Участник) должен при себе иметь кабельные наконечники нужного сечения, под опрессовку типа ТМЛ стандарта DIN. Обеспечение защиты электрического кабеля Застройщика (Участника) у себя на стенде, либо вдоль своего стенда происходит собственными силами и средствами Застройщика (Участника), защиту кабеля в проходе обеспечивает Отдел технической эксплуатации ООО «БилдЭкспо». Подключение электрооборудования Застройщика (Участника) к источнику электроснабжения производится после заполнения им АКТа разграничения эксплуатационной ответственности (в двух экземплярах), на котором, после выполнения работ по комплексному замеру работоспособности аппаратуры защиты, сотрудником Технического отдела ООО «БилдЭкспо» ставится отметка о разрешении на подключение. После чего Застройщик (Участник) предоставляет один экземпляр АКТа разграничения эксплуатационной ответственности (с отметкой подключение разрешено), Специалисту ООО «БилдЭкспо» выполняющего подключение стенда Застройщика (Участника). Все соединения электроразводки должны быть выполнены на коннекторах. Оборудование на стендах, подключения которого имеют нарушения, до устранения неисправности подключаться не будут.
При необходимости подключения оборудования с мощностью более 60 кВт, Застройщиком (Участником) заказывается количество подключений, кратное указанным выше мощностям. Например, при мощности стенда 350 кВт, Застройщик (Участник) заказывает 6 подключений до 60 кВт.
МВЦ «Крокус Экспо» обеспечивает Устроителя электроэнергией исходя из норматива 50 Вт на каждый метр выставочной площади брутто, предназначенной для проведения Мероприятия. Для получения электроэнергии сверх указанного норматива Устроитель не менее чем за 30 календарных дней до начала общего периода проведения Мероприятия заказывает в МВЦ «Крокус Экспо» дополнительные внешние источники энергообеспечения.
Временные энергообеспечивающие сети проведения Мероприятия на открытых площадях МВЦ «Крокус Экспо» монтируются ООО «БилдЭкспо» на основании отдельно заключенного договора между ООО «БилдЭкспо» и Устроителем Мероприятия.
ВАЖНО!
При несанкционированном подключении к инженерным сетям МВЦ «Крокус Экспо», а также причинение материального ущерба, на Застройщика (Экспонента) будет составлен АКТ о нарушении и выставлен штраф в размере 50 000 рублей. При повторном несанкционированном подключении либо причинении материального ущерба, помимо штрафа, будут применены дополнительные меры - лишение аккредитации на срок до одного года. Все нарушения будут зафиксированы на фото-видео камеру.
